一、项目情况
贵南高铁联调联试(龙里北-荔波段)项目,全线共计175公里,以市(县)域分为5个区段,贵阳往荔波方向依次为龙里县、贵定县、都匀市、独山县、荔波县。全线共有5个车站,分别为龙里北站、贵定县站、都匀东站、独山东站、荔波站。全线设置82个岗亭、54个工作门。
二、人员配置
现场指挥部总负责人1人,视频盯控4人;各区段配备2名负责人,每个岗亭、工作门分别配备2人,全线共计287人。
三、前期准备工作
3月25日,确定5个区段负责人,开展提前介入工作。主要熟悉现场岗亭、工作门点位;招聘人员、岗前培训;发放物资;制度上墙等。

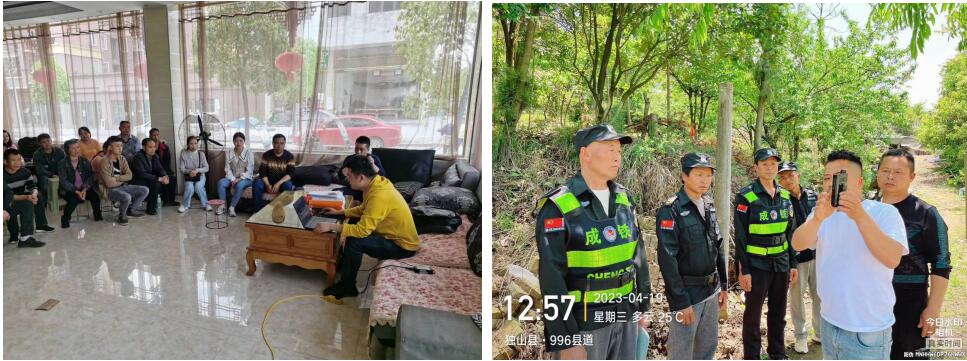

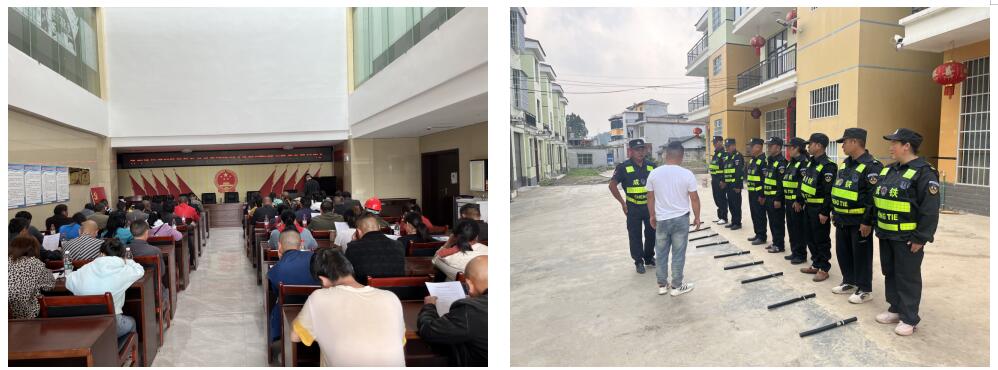

人员招聘、岗前培训
发放物资

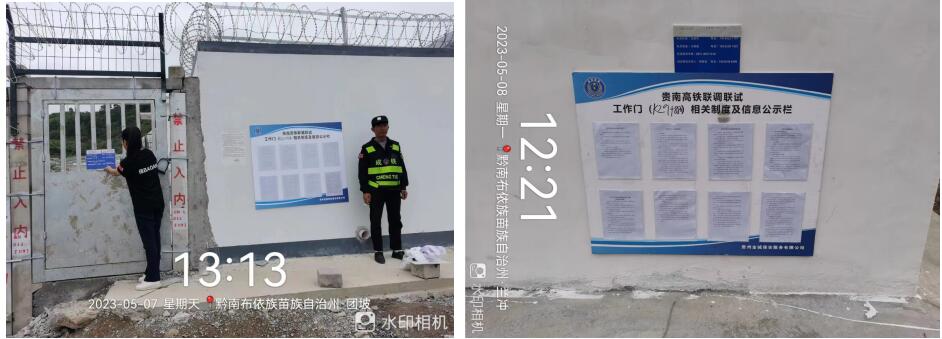

制度上墙
四、联调联试工作
4月20日,联调联试工作正式启动。
(一)日常工作:
1.现场指挥部:
① 负责人常驻指挥部,统筹联调联试工作,做好与指挥部各个部门、各家单位的对接工作;配合指挥部做好应急处置工作;协调处理现场工作。每日准备好相关材料,下午2点30分准时参加指挥部日交班会,汇报工作情况,提出问题。
② 视频巡检台:24小时工作制,轮流倒班进行视频巡检,发现问题、隐患及时上报相关单位,并做好登记。
2.现场工作:
① 岗亭、工作门队员:按照联调联试相关工作要求,结合公司管理制度、奖惩制度等,给队员宣贯到位。岗亭巡防队员每日按规定的时间开展巡线工作,工作门队员严格按照出入网流程,做好人员、机具清点卡控,晚上登记,做好工作门值守工作。

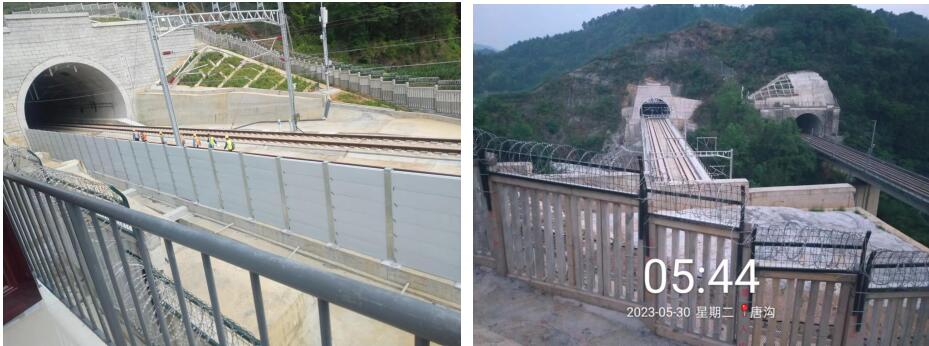

开展日常巡线工作
清点人员、机具
② 现场负责人:各区段负责人及队长,按照1周2次全覆盖的检查频率开展现场检查、培训、督促指导工作。
(二)路外宣传工作:配合公安、工务开展现场“爱路护路”宣传工作。
(三)迎检工作:迎接国铁集团、成都安监局、安监室、成都铁路公安局、贵阳公安处、沪昆公司、高铁工务段、公司多次检查,均获得较好的评价,针对各家单位提出的问题,及时整改。
(四)工作成绩:
① 视频巡检:截止5月30日,通过视频巡查共发现415处问题(其中:网内外垃圾轻飘物263处、路外违规施工67处、村民烧荒85处)。
② 线路巡查:截止5月30日,岗亭巡防队员共发现736个问题或安全隐患。
(五)工作亮点:在联调联试工作中,分别发现3起工程单位违法施工、2起违规进出网、1起路外重大安全隐患,协助1次应急处置工作,获得指挥部奖励,共计9500元。

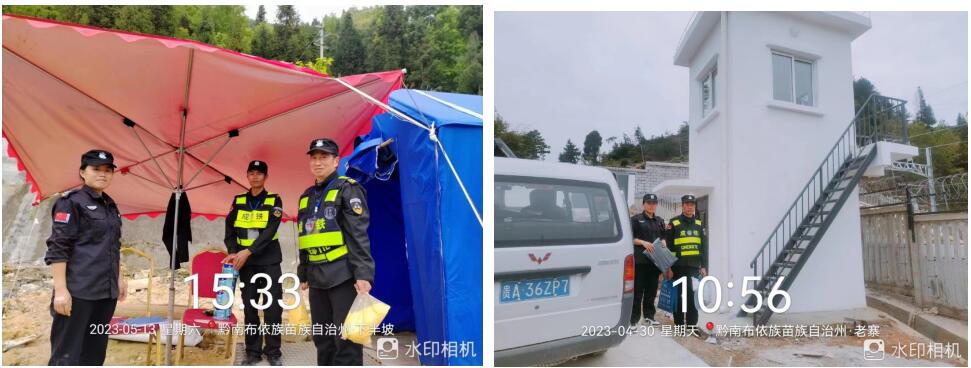

(六)额外工作:为中铁三局、中铁四局提供7个临时看守点人员配置,共计21人。
五、工作小结
截止5月30日,联调联试所有人员一直保持良好的工作状态,认真负责的工作态度,坚守在各自的工作岗位,工作中未出现较大的失误,工作得到指挥部的认可。
在接下来的调试工作中,将要求所有区段负责人及队员,继续保持紧张的工作态度,严格按照要求,坚守岗位,做好本职工作,圆满完成调试工作。
金诚保安二部
联调联试负责人:王朝锟
2022年5月30日
